Heinrich-Schliemann-Gymnasium
Die geplante Schulerweiterung macht für das Heinrich-Schliemann-Gymnasium einen Neubau erforderlich. Dieser wird im sogenannten Pegnitzquartier – angrenzend an die Henri-Dunant-Straße seinen Platz finden.
Aktuelles

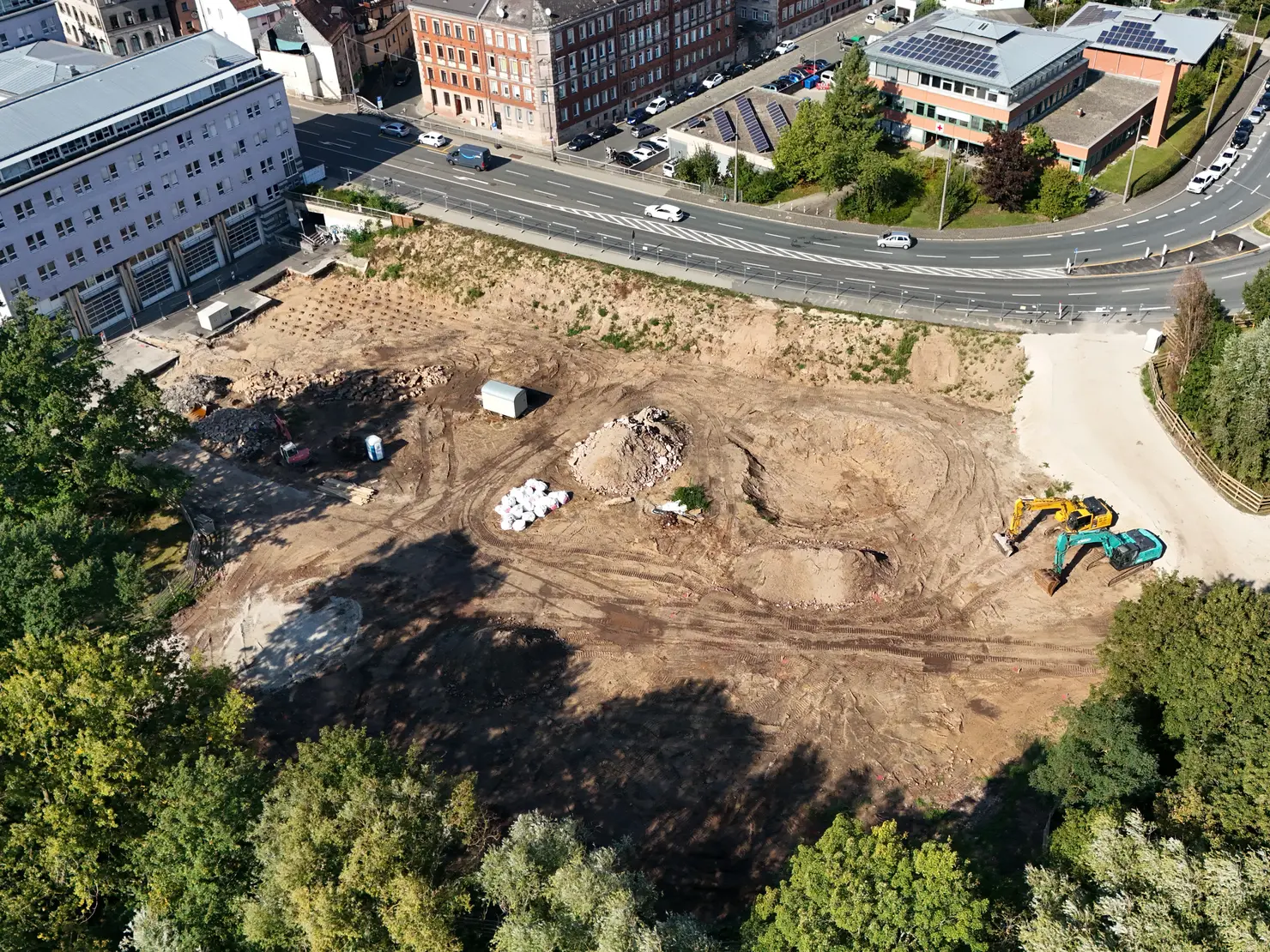

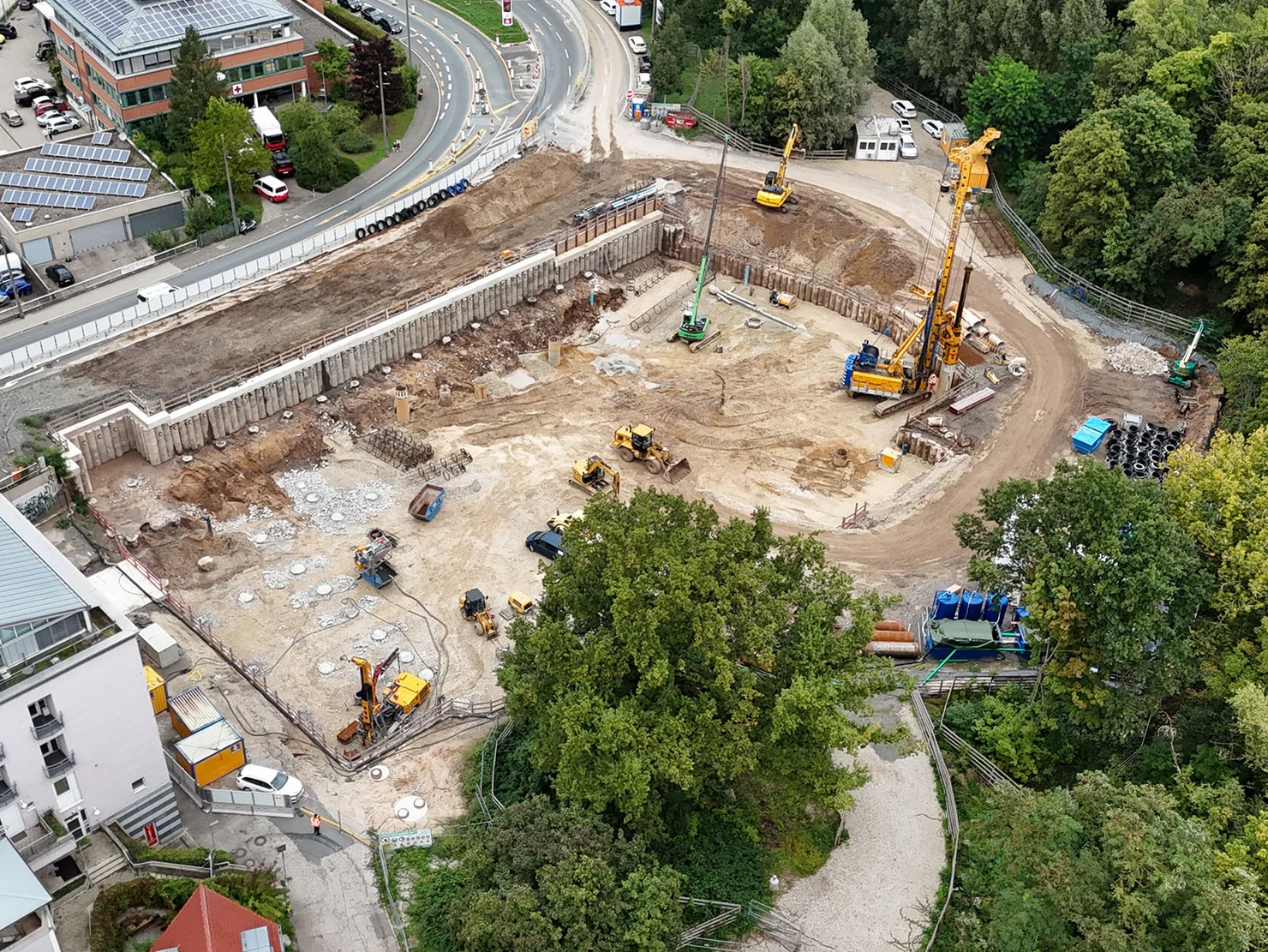

Spezialtiefbau weitestgehend abgeschlossen

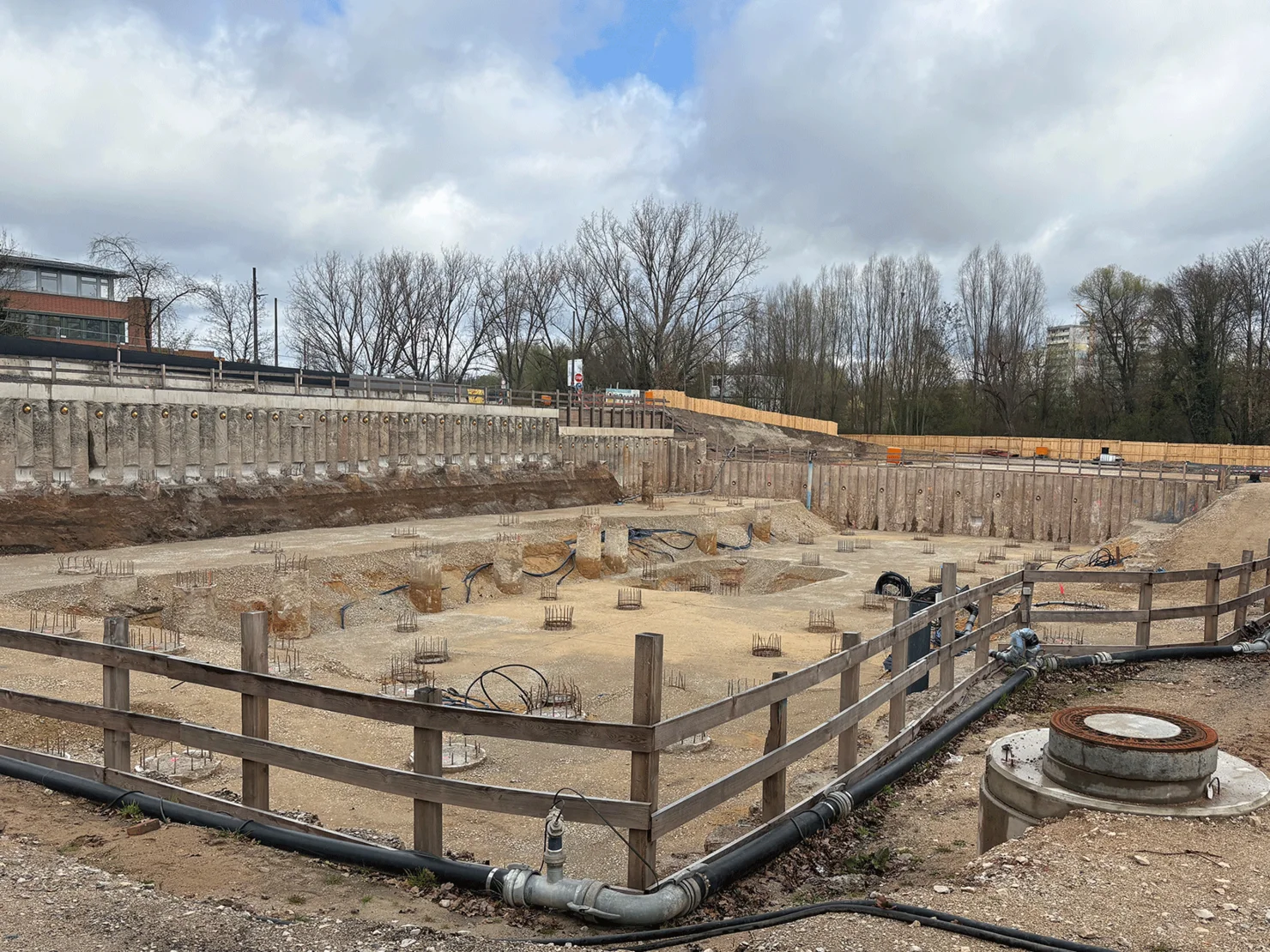

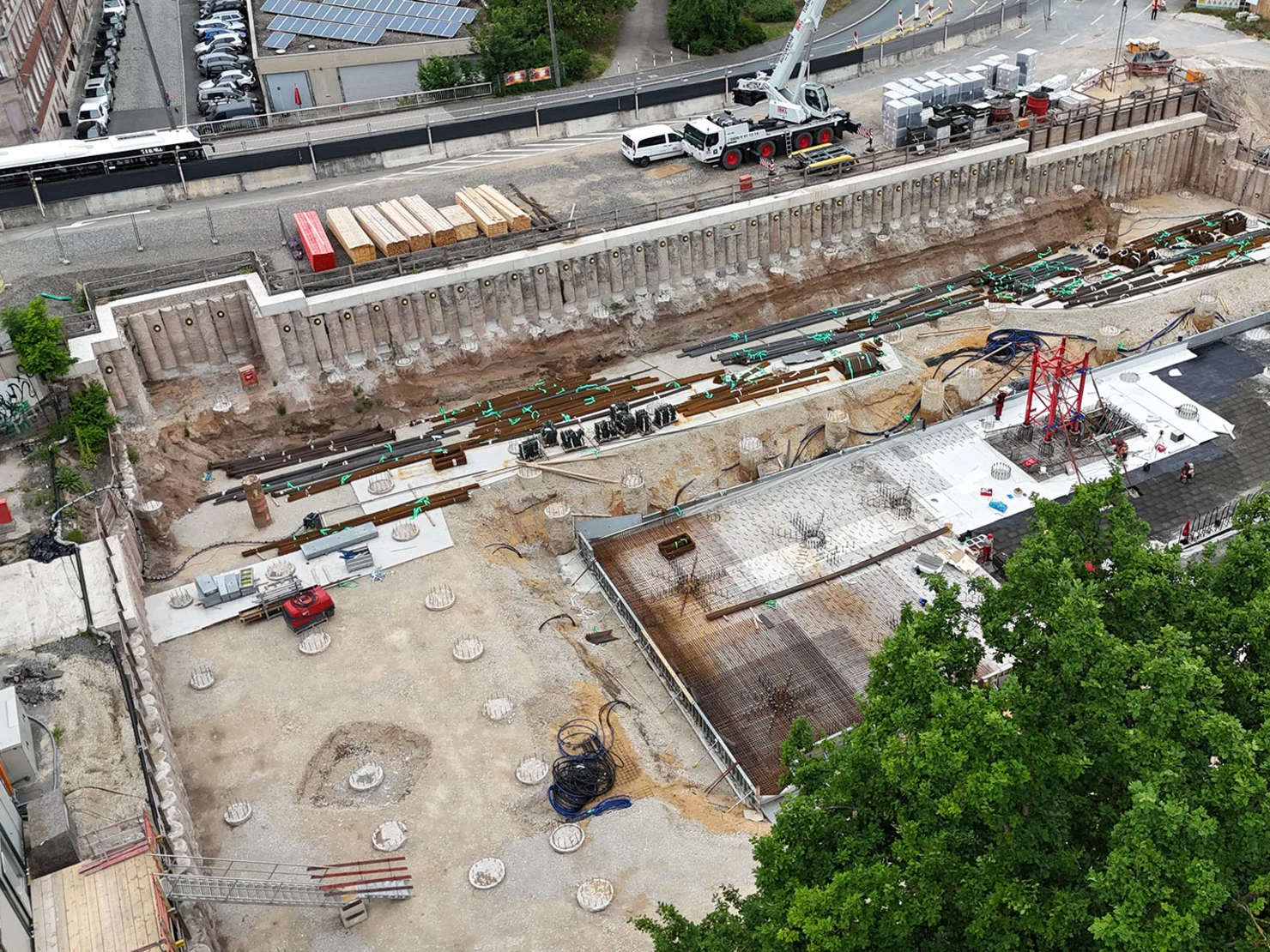

Ende März 2026 konnte der Spezialtiefbau weitestgehend abgeschlossen werden. Hier wurden unter anderem die Bohrpfahlwände, die Ankerlagen, die Gründungspfähle sowie die Wasserhaltung für die Baugrube hergestellt. Zusätzlich erfolgt die Einbindung der Geothermieanlage.
Der nächste große Schritt ist der Start des Rohbaus. Zunächst werden die Bodenplatten der Untergeschosse erstellt, anschließend folgen Außen- und Innenwände sowie die Deckenaufbauten.
Der Rohbau wird bis September 2027 vollständig fertiggestellt sein.
Weiterer Zeitplan

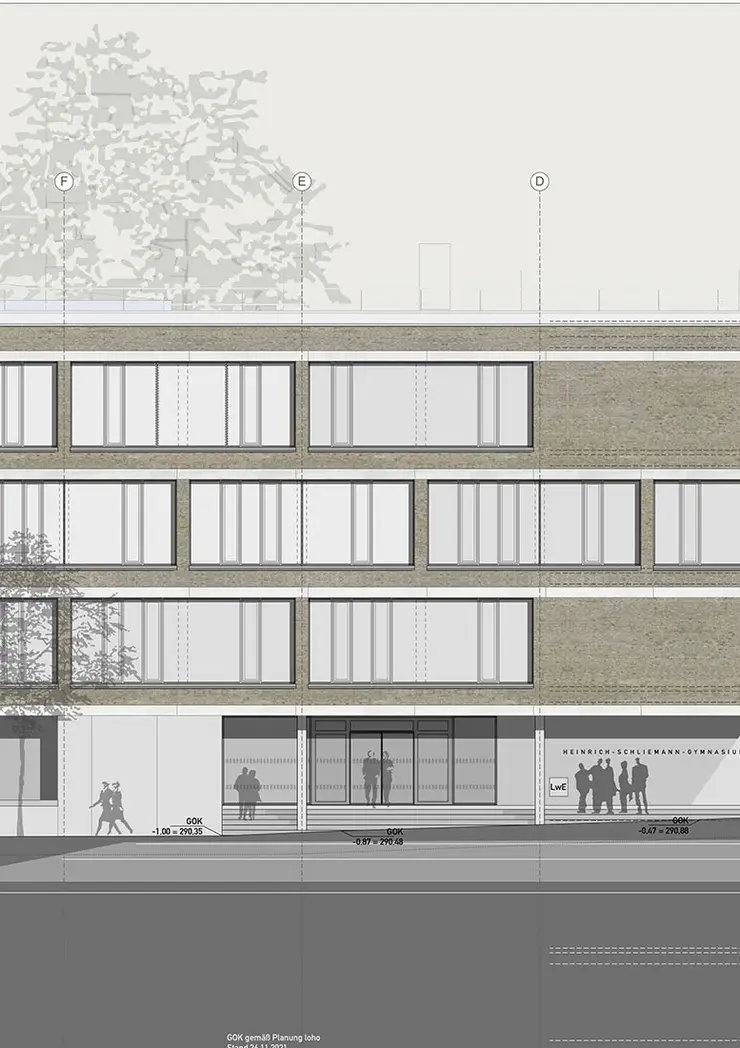

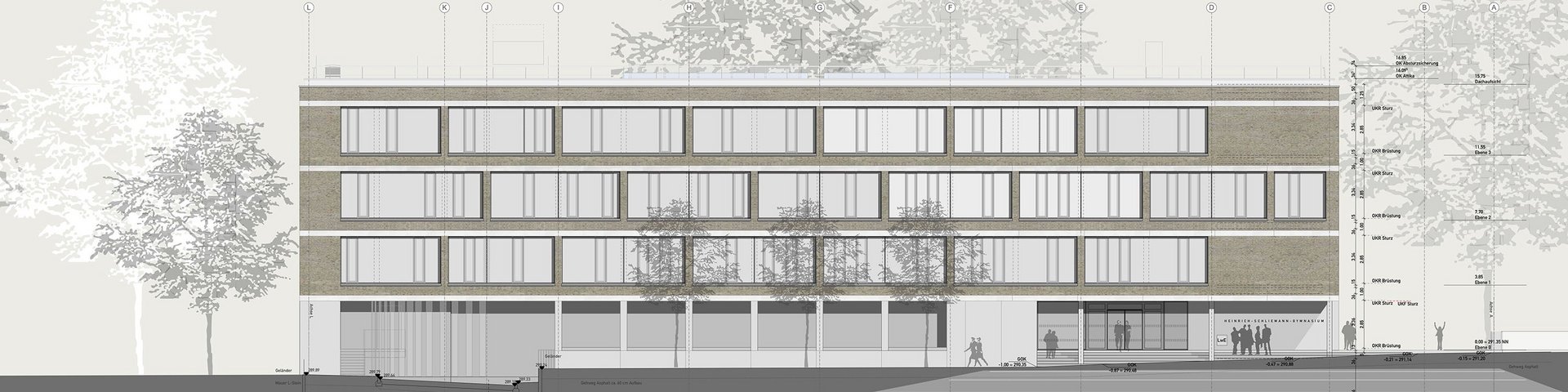

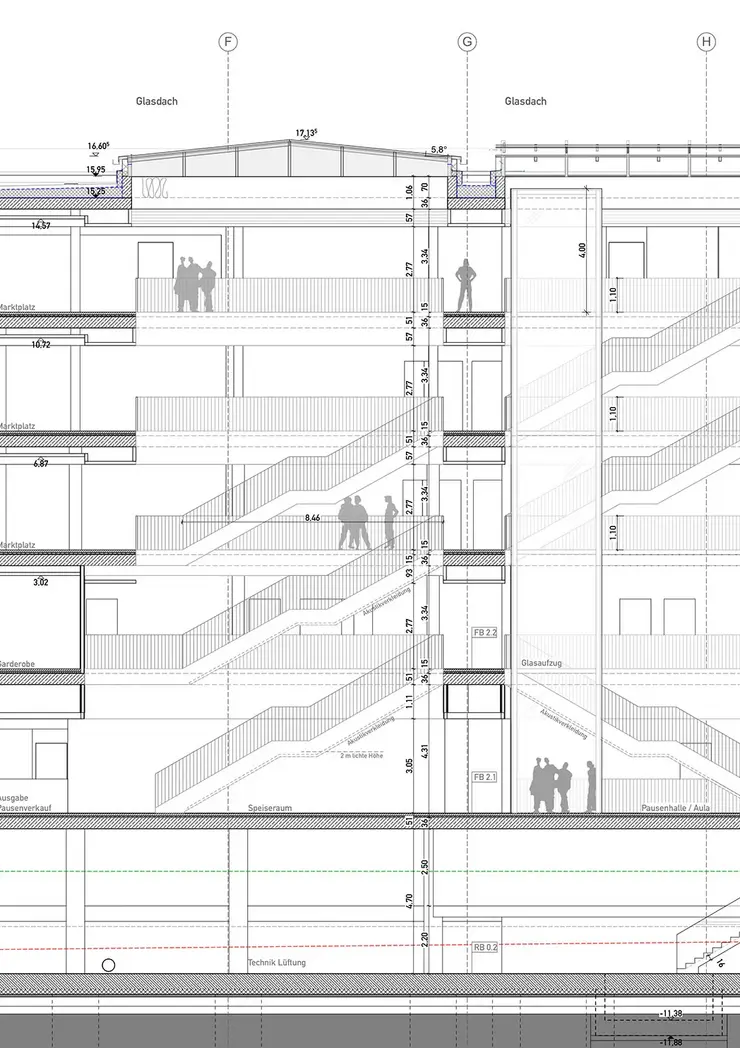

Gebäudehülle und Ausbau
Nach Abschluss des Rohbaus erfolgt der zügige Übergang in die Ausbauphasen. Das Gebäude wird zunächst provisorisch und anschließend vollständig witterungsdicht – geplant ist dies bis 21. Dezember 2027. Parallel dazu laufen die Fassadenarbeiten, TGA‑Installationen sowie Grob- und Feinausbau. Diese Arbeiten erstrecken sich über 2027 bis in das Jahr 2029.

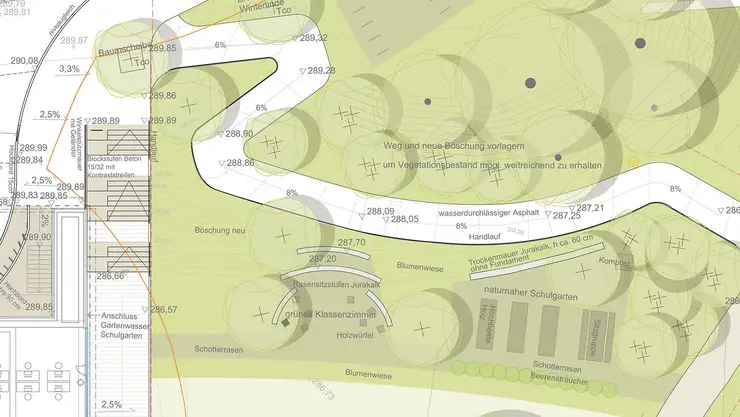

Außenanlagen und Fertigstellung
Im Jahr 2028 entstehen die Außenanlagen: die Erschließungsstraße, die Terrassen, die Wegeflächen und die landschaftlichen Bereiche. Die bauliche Gesamtfertigstellung ist für Ende Mai 2029 vorgesehen.
Übergabe und Inbetriebnahme
Nach der baulichen Fertigstellung folgen sämtliche Prüfungen, die Inbetriebnahmen der technischen Anlagen sowie die Abarbeitung eventueller Restmängel. Die Übergabe an die Schule ist für den Juli 2029 terminiert. Es folgt die Möblierung und der Probebetrieb und im September 2029 kann der Schulbetrieb starten.
Verkehr
Im Zuge der Bauarbeiten musste die Henri-Dunant-Straße auf beiden Fahrbahnseiten jeweils auf eine Spur verengt werden. Auf Höhe der Einmündung Gustavstraße wurde zusätzlich eine Fußgängerampel eingerichtet. Die Baustellenerschließung erfolgt über eine eigens angelegte Zufahrtsstraße, die von der Henri-Dunant-Straße abzweigt, um die Mühlstraße vom Baustellenverkehr zu entlasten.

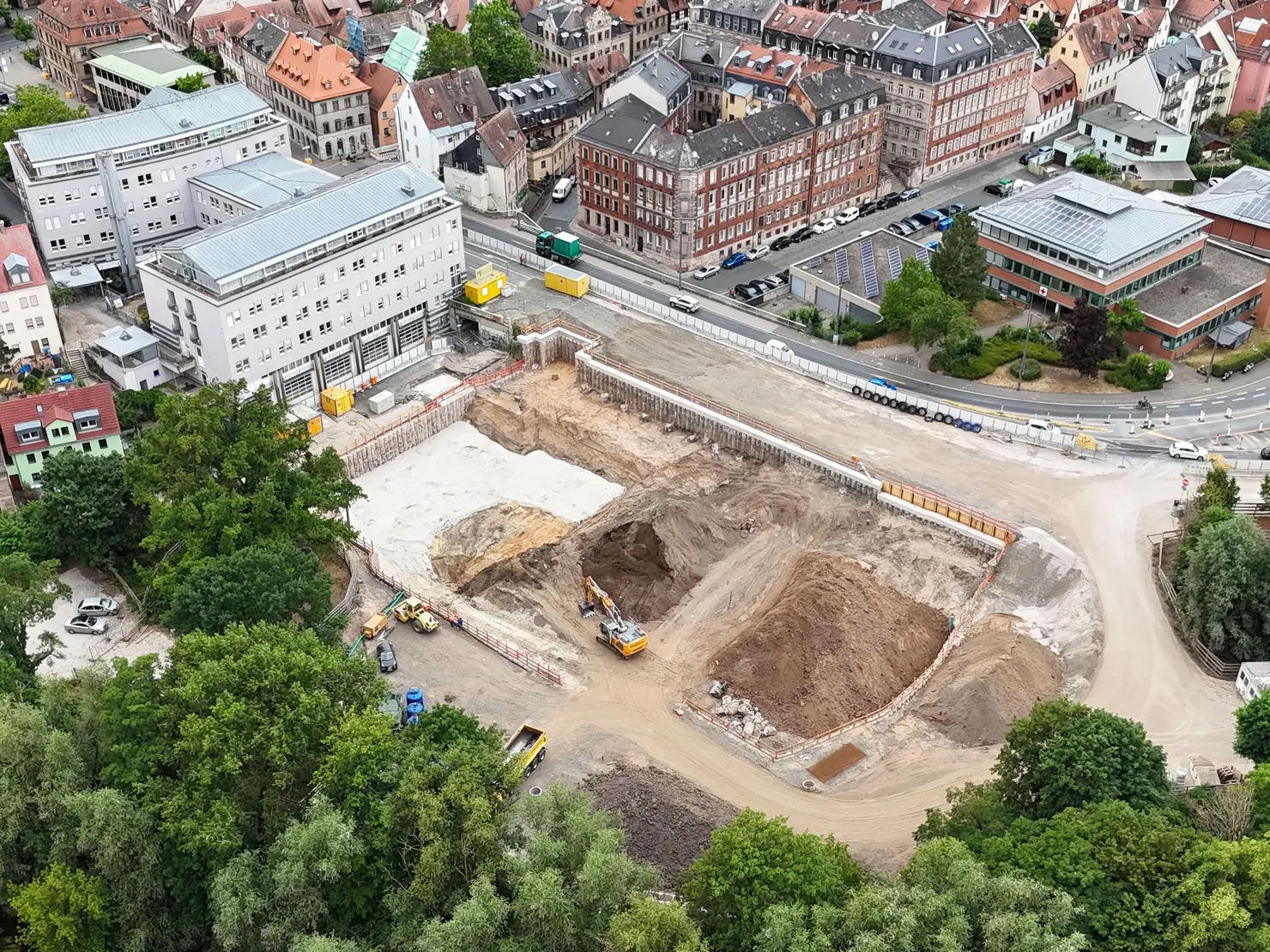

Baufortschritt
Planunterlagen
Alle Informationen zum Projekt
Öffentlichkeitsarbeit
Der Neubau wird auch das Leben und den Verkehr im direkten Umfeld beeinflussen. Die Stadt bietet Informationen über diese Webseite, das Stadtmagazin INFÜ und die lokalen Medien, über Social Media und einen Newsletter (Anmeldung über obenstehenden Mailkontakt).
Für konkrete Fragen zum Bauvorhaben steht das Baureferates gerne zur Verfügung.
